Ci-après des dates approximatives de livraisons des équipements et services
- Le 2eme groupe scolaire (impasse de la draille _ secteur grand Vallat) : les travaux viennent de débuter et la livraison est, à ce jour, prévue pour la rentrée de sept 2018

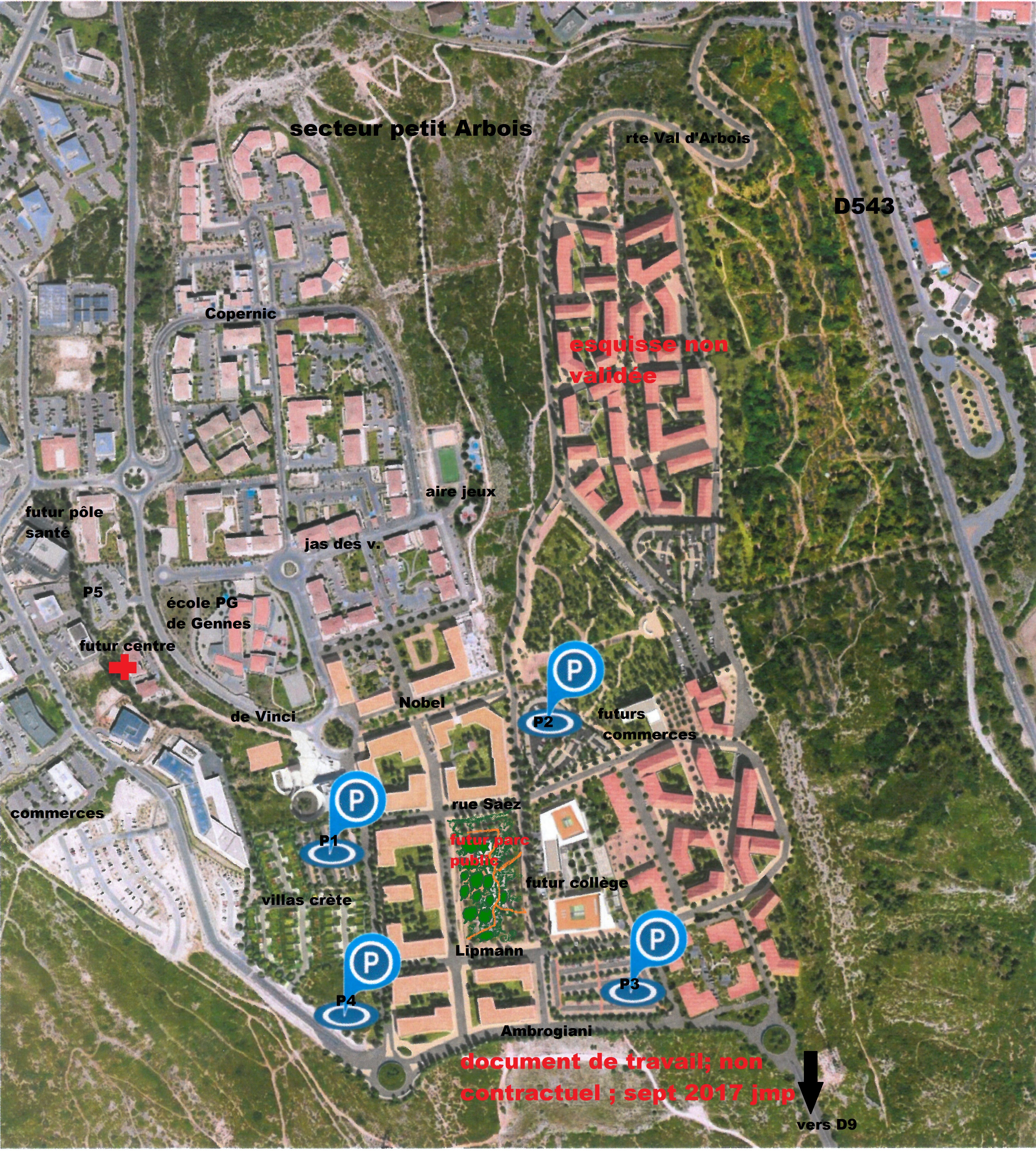

- Le futur collège privé: (voir plan) la direction de « La Nativité » vient de lancer le jury de concours pour désigner un architecte ; ce collège comprendra 3 X 4 classes (6em, 5em, 4em,
3em) soit 12 classes au total pour environ 360 collégiens ; objectif : une livraison pour la rentrée sept 2019 (source direction de La Nativité)
- Les parcs de stationnement public (gratuits) :

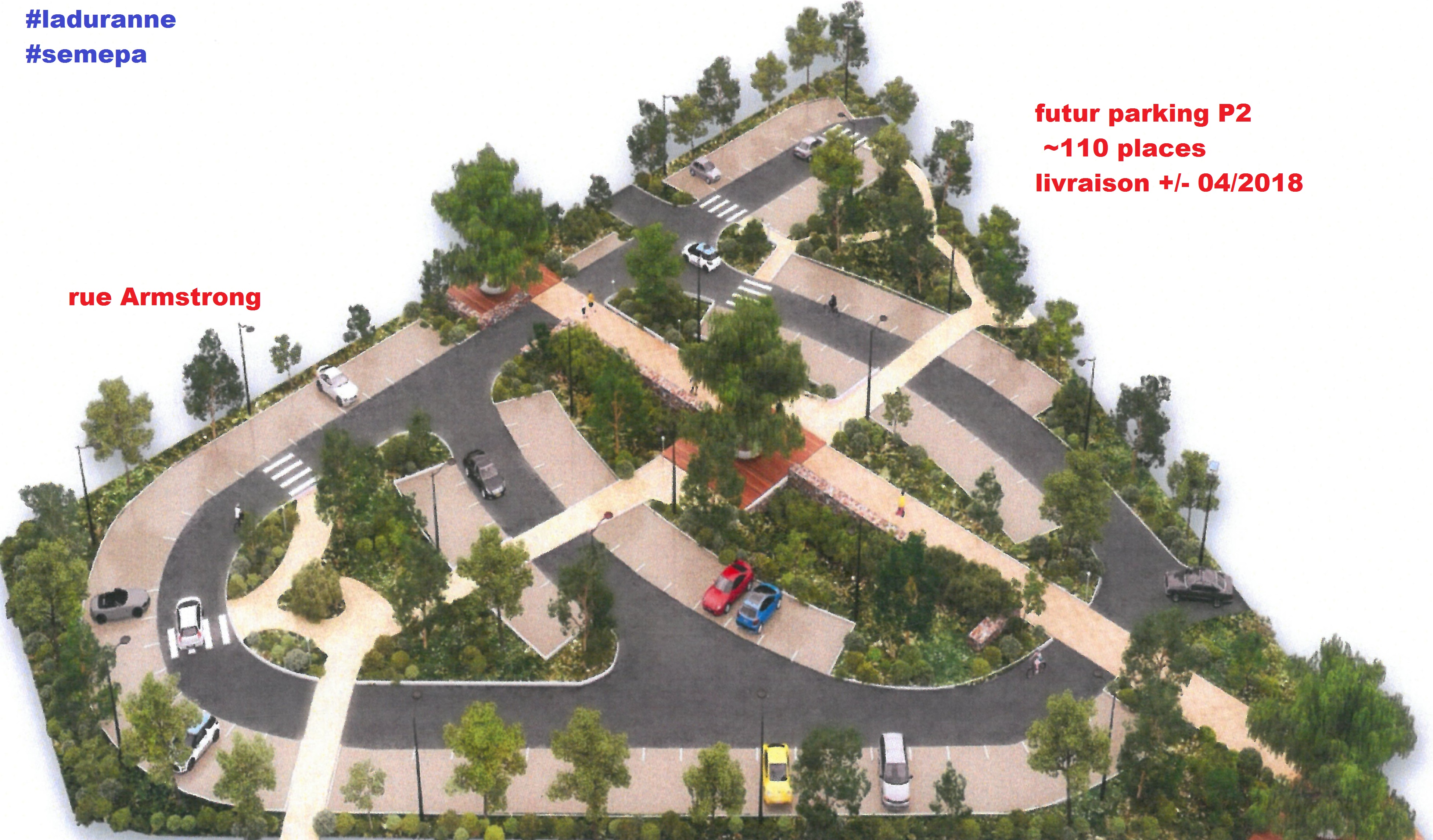

- Le P2 (rue Armstrong _ nord) : Les travaux sont prévus pour fin septembre et dureront 7 à 8 mois pour une livraison au printemps 2018 (+/- 110 places -> Voir plan)
- Le P3 (rue Ambrogiani) : Les travaux débuteront vers octobre pour une livraison au printemps 2018 (+/- 120 places) Ce parking sera fait en « semi-fini » et quasi simultané avec la réalisation de P2 pour permettre de la capacité de stationnement avant la création du parc public paysager, actuellement terrain vague qui sert de parking.
-
Le P4 (rue Lagremeuse _ sud) : ce parking sert actuellement aux ouvriers du chantier « L’art du temps » ; il sera ensuite finalisé et proposé aux habitants (le nombre de place est à l’étude, on espère +/- 40)

- Le Parc public paysager : (rue Armstrong _ ouest -> voir plan) ; ce terrain vague qui sert actuellement de parking était, à l’origine, prévu pour le 2eme groupe scolaire, mais ce dernier, pour répartir les équipements publics entre les deux secteurs de la Duranne, sera réalisé sur secteur grand Vallat.
En lieu et place du 2eme groupe scolaire, un très grand parc public paysager d’~ 1 hectare sera réalisé, ce qui aura pour effet d’apporter de l’espace public, de la verdure et de baisser la densification des immeubles. Les travaux de ce parc commenceront dans tous les cas quand les P2 et P3 seront livrés. La partie terrassement, débutera en Juin ou Septembre 2018 ; la partie plantation se fera à l’automne 2018 pour une livraison du parc +/- fin 2018.
- Le futur pôle santé et micro-crèche: (rue Pythagore) ; le PC est en cours d’instruction et devrait être délivré avant fin 2017, ce qui laisse espérer une livraison fin 2018, début 2019. Ce pôle santé comprendra une micro-crèche de +/- 10 berceaux ; je ne connais pas avec précision les praticiens qui exerceront, c’est en pourparlers avec le promoteur
- Les futurs commerces (rose des vents) : les travaux ont démarré début sept ; on peut espérer une livraison fin 2018 ; je ne connais pas avec précision les enseignes ; c’est en pourparlers avec le promoteur ; une supérette devrait faire partie des commerces (Carrefour Market, une pharmacie)
- L’aire de jeux des enfants: la première partie avait été livrée avant l’été avec les jeux aquatiques ; ceux-ci seront fermés à l’automne pour permettre la finition des autres jeux ; de belles attractions attendent nos enfants.

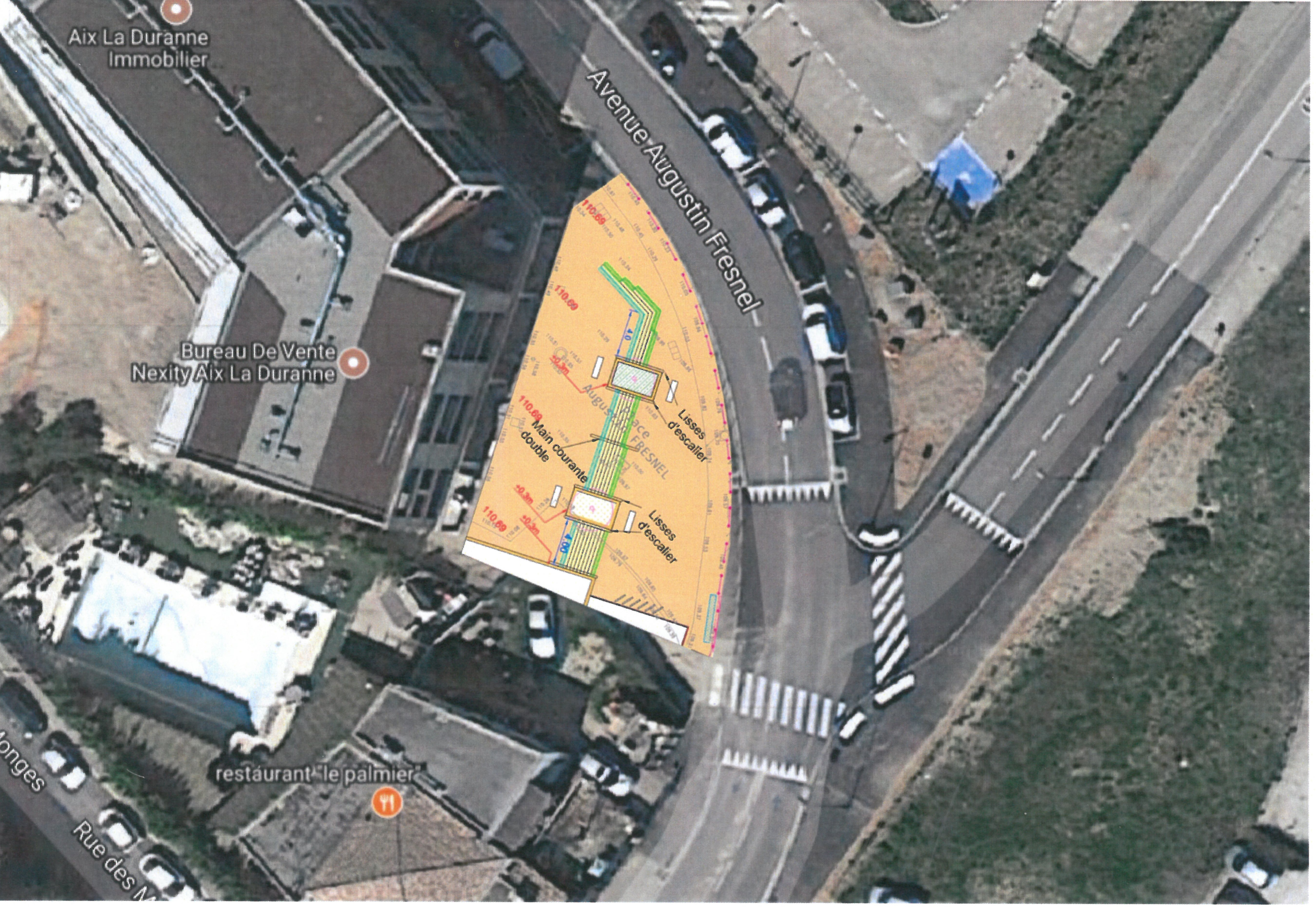

- La voirie : études en cours pour terminer et sécuriser les voies/trottoirs Galilée, Fresnel, Lagremeuse, Ambrogiani . Une placette (piétonne) sera réalisée rue Fresnel devant les locaux
commerciaux ; le début des travaux est imminent et cela durera durant~4 mois.
Je rappelle que les plans fournis sont des esquisses, des documents de travail. Une modification du PLU d’Aix est en cours et fera l’objet d’une concertation.
